Por @Alvy — 21 de Noviembre de 2026

Instalaciones eléctricas de un centro de datos de Sarenet (CC) Alvy

Según cuenta Civio y hemos visto en las noticias, el Gobierno ha aprobado un Real Decreto para poner orden en el creciente consumo eléctrico de los centros de datos, las enormes instalaciones que mantienen funcionando Internet, la nube y la inteligencia artificial. El Real Decreto 1032/2026 establece requisitos de eficiencia energética, consumo de agua y soberanía digital para conseguir permisos de conexión a la red eléctrica. Las principales obligaciones afectan a instalaciones con una potencia de acceso de al menos 10 MW.

Entre los requisitos más relevantes están los siguientes:

  • Energías renovables. Cubrir el 80% del consumo mediante autoconsumo o contratos de producción renovable española relativamente nueva.
  • Correlación horaria. Respaldar al menos el 80% del consumo de cada hora con generación renovable de esa misma hora, con excepciones transitorias.
  • Eficiencia energética. Alcanzar provisionalmente un PUE (efectividad del uso de energía) máximo de 1,25, tras dos años de funcionamiento. (Un valor de 1,25 significa que por cada 100 kWh destinados a los servidores, otros 25 kWh se gastan en refrigeración y otros sistemas auxiliares.)
  • Consumo de agua. Cumplir un WUE (efectividad del uso de agua) máximo provisional de 0,1 tras el primer año. (0,1 significa que por cada 100 kWh consumidos por los servidores se utilizan 10 litros de agua, principalmente para refrigeración).
  • Soberanía digital. Mantener determinados datos de sistemas de alta seguridad dentro de la UE (Unión Europea) o del Espacio Económico Europeo, con excepciones limitadas.
  • Transparencia. Comunicar anualmente datos de eficiencia y sostenibilidad desde los 500 kW (kilovatios) de potencia informática.

La normativa contempla ciertos periodos de adaptación, controles administrativos y compensaciones económicas cuando no se alcancen los porcentajes renovables exigidos. Esto afecta a los proyectos pendientes de autorización o que todavía no se hayan conectado a la red energética.

Cifras para ponerlo todo en perspectiva

Algo que vengo oyendo desde hace tiempo es lo del consumo de agua de los centros de datos, que no parece uno de los principales problemas de España a escala nacional (especialmente comparado con la agricultura). Pero su impacto puede ser significativo en municipios concretos, sobre todo si se utiliza agua potable, hay sequía o se concentran demasiados centros de datos en un mismo lugar. Es algo que además depende mucho del sistema de refrigeración utilizado: algunos consumen grandes cantidades de agua por evaporación, mientras que otros apenas necesitan agua para funcionar.

En España, los centros de datos ya tienen concedidos permisos para conectarse a la red eléctrica con una potencia total de 15 GW (gigavatios) entre todos ellos. 6 GW corresponden a la red de transporte (Red Eléctrica) y 9 GW a la de distribución (Iberdrola, Endesa, Naturgy). Para hacerse una idea: 15 GW equivalen a la potencia de unos 15 reactores nucleares de 1.000 MW, o aproximadamente el 36% del pico de demanda eléctrica de toda España en lo que llevamos de 2026 (41.588 MW). Son cifras frente a las que incluso grandes campos de paneles solares o de aerogeneradores poco pueden hacer, principalmente porque no funcionan las 24 horas del día, y los centros de datos sí.

Lo que más llama la atención es que todavía hay solicitudes pendientes por otros 20 GW adicionales, que elevarían el total a 35 GW. Eso sí, se trata de potencia solicitada, no de consumo real: los centros de datos no están ahora mismo utilizando toda esa electricidad ni tienen por qué hacerlo simultáneamente. Por aclarar, el propio Gobierno estima que estas instalaciones necesitarán entre 3,5 y 4 GW de potencia eléctrica real hacia 2030, que quieras que no son unas cuatro veces menos de lo que ya tienen autorizado.

Son cifras colosales, que compiten con las necesidades de industrias y hogares. El caso es que ahora todos esos centros datos gigantescos en proyecto, y otros que no sean tan grandes pero superen los 10 MW, tendrán que demostrar que sus instalaciones son eficientes y sostenibles. Eso de que «todo está en la nube» suena muy bien, pero los servidores están en tierra firme y consumen electricidad y agua de verdad.

(Vía Civio.)

Relacionados:

PUBLICIDAD

Por @Wicho — 21 de Noviembre de 2026

La descripción

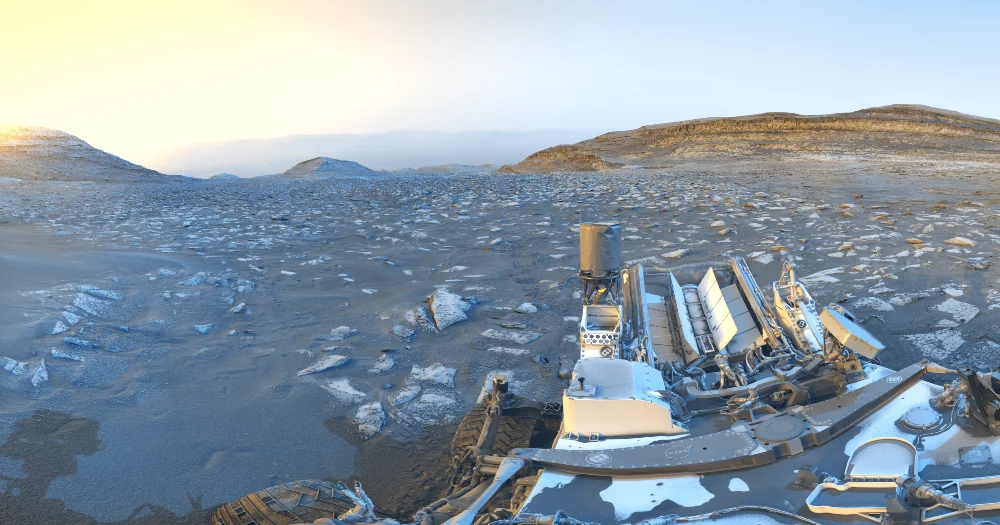

Perseverance en Marte el pasado día 10. La antena UHF es el cilindro gris que está a la izquierda en la parte trasera del rover; la antena de banda X es el hexágono que se ve un poco más adelante a la derecha – NASA / JPL-Caltech

Había un cierto «runrun» al respecto en la comunidad espaciotrastornada porque el rover Perseverance de la NASA llevaba desde el día 6 de noviembre sin enviar imágenes. Pero ya sabemos por qué: ha fallado la radio que utiliza para transmitirlas. Bueno, en realidad ha fallado la radio principal y la de respaldo no funciona correctamente.

Según el comunicado de la agencia el día 30 cuando Perseverance empezó a activar sus sistemas para llevar a cabo las tareas programadas para el día la radio UHF principal no arrancó correctamente. Esto hizo que el ordenador de a bordo activara la radio de respaldo y que pusiera al rover en modo seguro a la espera de que el equipo de la misión evaluara lo que estaba pasando.

Pero resulta que cuando se pusieron a mirar el estado de los sistemas la radio UHF de respaldo estaba transmitiendo más o menos con la mitad de la potencia esperada. Así que por si acaso decidieron desactivar las dos mientras siguen con los diagnósticos.

Con las dos radios UHF desactivadas, que permiten conexiones de hasta 2 megabits por segundo con el control de la misión a través de las sondas que están en órbita alrededor del planeta, sólo les queda la radio de banda X. Que si bien permite comunicaciones directas con la Tierra sólo soporta entre 160 y 500 bits por segundo cuando usa las antenas de 34 metros de diámetro de la Red de Espacio Profundo (DSN) de la agencia, o entre 800 y 3.000 bits por segundo con las antenas de 70 metros.

De ahí que se haya detenido el flujo de imágenes y de datos científicos, ya que la agencia ha optado por detener las operaciones del rover para priorizar el ancho de banda disponible de cara a ejecutar los diagnósticos pertinentes.

El JPL ha designado un equipo para investigar el por qué la radio de reserva emite con menos potencia de la esperada y ver las opciones para solucionar esto. Luego se centrarán en la recuperación de la radio principal.

Creen que para finales de mes puede estar solucionado el problema.

Eso sí, lo tienen ligeramente más fácil que el equipo de la Voyager 1, que lleva un tiempo sin enviar datos. Como recientemente ha superado la distancia de un día luz de la Tierra cada vez que le envía un un comando tienen que esperar 48 horas para recibir respuesta; Marte estos días apenas está a diez minutos y medio luz de nosotros, así que en 21 minutos ya están de vuelta las respuestas.

Relacionado,

PUBLICIDAD

Por @Alvy — 20 de Noviembre de 2026

La hipótesis de Riemann, el mítico problema matemático que podría haber resuelto una IA

Según cuentan en Scientific American, CellCog y Unite, el matemático Levent Alpöge, de Anthropic, afirma haber demostrado con ayuda de Claude ni más ni menos que la hipótesis de Riemann, planteada en 1859. Sería un logro titánico, increíble, histórico, descomunal, épico, extraordinario, formidable, prodigioso, grandioso, sublime, apoteósico, inconmensurable, gigantesco, espectacular, legendario, imponente, soberbio, majestuoso, portentoso, inigualable, fabuloso, supremo… y se me acaban los adjetivos superlativos… Sería algo de eso que transforma las matemáticas para siempre. El problema, relacionado con la distribución de los números primos, lleva 167 años sin resolverse y tiene un premio de un millón de dólares del Instituto de Matemáticas Clay. Alpöge dice que ha tardado mes y medio en completar el trabajo… No estaría mal pagao.

La hipótesis de Riemann, el mítico problema matemático que podría haber resuelto una IAPero, ¡ojo cuidao! antes de descorchar el champán hay que examinar la demostración y esperar a la confirmación independiente de la comunidad matemática, que ya está salivando… o viendo que el trabajo de verificación va a ser eterno. De momento solo hay un resumen en forma de carta de escueta 4 páginas, frente a las 250.000 páginas impresas que dice constituirían la demostración completa… «y serían difíciles de leer» (lo cual quizá sea la nueva paráfrasis de Fermat, «tengo una demostración magnífica, pero mi disco duro es demasiado pequeño para contenerla…»).

Los archivos Lean de la demostración, el asistente interactivo que permite escribir y verificar demostraciones matemáticas paso a paso son 14 en total (Parte 1, Parte 2, Parte 3, Parte 4, Parte 5, Parte 6, Parte 7, Parte 8, Parte 9, Parte 10, Parte 11, Parte 12, Parte 13, Parte 14) y descomprimidos ocupan 1 GB. Supuestamente es algo más digerible pero seguramente ininteligible, en especial para los no-altamente-especializados. A mi ya sólo con leer las descripciones me suena todo a chino.

En fin, que toca esperar de nuevo. Si la demostración es correcta, estaríamos ante uno de los mayores acontecimientos matemáticos del siglo. Casi nada. Pero si no lo es… cuestionará de nuevo la validez de la IA para este tipo de «tareas sobrehumanas».

¡Ah! Que se me olvidaba: el resultado de esta prueba es que sí, que todos los ceros no triviales de la función zeta de Riemann tienen parte real igual a 1/2.

Iré actualizando esto con lo que se vaya sabiendo. De momento, Terence Tao (uno de los grandes) ha publicado esto: Unforced Euler singularity, unforced Navier-Stokes singularity, and the Generalized Riemann Hypothesis acerca de cómo seguir la demostración y su verificación.

Actualización – Pocas horas después Alessandro Maria Masullo ha anunciado otra demostración, esta vez pruamente humana, de la hipótesis de Riemann. Esta ocupa 940 páginas y tiene el bello título de The Music of the Primes (La música de los números primos), como el famoso libro. (Vía Kevin Hartnett que lleva años siguiendo el tema y dice que no es broma.)

Actualización (21 de noviembre de 2026) – En un comunicado conjunto, las comunidades de desarrolladores de Lean y la Mathlib Initiative (que suena un poco a Iniciativa Los Vengadores), aseguran tener plena confianza en que Levent Alpöge ha demostrado correctamente la hipótesis de Riemann. Las 17 millones de líneas de código en Lean han superado cuatro comprobaciones fundamentales: que el enunciado matemático es el correcto, que el código compila sin errores, que demuestra exactamente lo que pretende demostrar y que la demostración es lógicamente válida. Esto lo han verificado decenas de especialistas, reproduciendo la compilación y utilizado varios verificadores independientes (en distintos lenguajes de programación). Eso sí, dicen que todavía queda por delante el trabajo de los matemáticos para estudiar, comprender y explicar las nuevas ideas que contiene. Véase: Lean verification of the Riemann Hypothesis.

Relacionados:

PUBLICIDAD

Por @Wicho — 20 de Noviembre de 2026

Infografía con los componentes principales del Vulcan Centaur en la configuración utilizada para los lanzamientos de Amazon LEOA United Launch Alliance le ha faltado tiempo esta semana para ir publicando actualizaciones sobre el fallo en la vuelta al servicio de su cohete Vulcan Centaur el pasado domingo. Aún no saben por qué pero parece que la causa está en un suministro insuficiente de combustible a los motores BE-4 de la primera etapa.

Eso hizo que cuando se produjo la separación de la etapa superior Centaur el cohete estuviera a menos altitud y con menos velocidad de lo previsto y aunque el sistema de guiado detectó el problema simplemente era imposible que los motores RL-10 pudieran compensarlo.

Así que la segunda etapa y su carga útil terminaron destruyéndose en una reentrada no controlada sobre el Atlántico. Es la primera vez en los veinte años de historia de ULA en la que pierden una misión por completo.

La noticia del problema en el suministro de combustible en la primera etapa es a la vez tranquilizadora y preocupante.

Es tranquilizadora porque el Vulcan Centaur llevaba sin volar desde febrero porque en dos de sus cuatro lanzamientos había habido problemas con los propulsores de combustible sólido GEM-63XL. Y eso parece haber quedado resuelto, y eso que en este lanzamiento el cohete montaba ni más ni menos que seis. Aunque habrá que esperar a nuevos lanzamientos para comprobar que efectivamente las toberas de los propulsores ya no se desintegran en vuelo y que lo del pasado domingo no ha sido una casualidad.

Eso sí, en esos dos lanzamientos en los que hubo problemas con las toberas de los GEM-63XL el sistema de guiado fue capaz de compensarlo con lo que ambas cumplieron con su objetivo a pesar de todo. Pero es que los motores BE-4 dieron el empuje previsto.

Es tranquilizadora también porque los motores BE-4 de la primera etapa del Vulcan Centaur son prácticamente iguales a los que utiliza el New Glenn de Blue Origin –de hecho los fabrica Blue Origin– y un fallo en ellos no sólo habría afectado al Vulcan Centaur sino también al New Glenn, que ahora mismo está fuera de servicio porque uno explotó en la plataforma de lanzamiento, destrozándola, durante un encendido estático.

Aparte de reconstruir la plataforma, en lo que están trabajando, Blue Origin diseñó un kit de modificación de los BE-4 para evitar que en el futuro se produzca una explosión como esa. Y ese kit ya estaba instalado en los motores que despegaron el domingo. El que hayan funcionado correctamente sin que el kit haya causado problemas es importante.

Es tranquilizadora también para la NASA porque tiene planeado utilizar la Centaur como etapa superior del cohete SLS para los lanzamientos del programa Artemisa. Así que el que haya funcionado correctamente es algo menos de lo que preocuparse.

Pero es preocupante porque es un nuevo modo de fallo que habrá que investigar y solucionar antes de que el cohete pueda volver al servicio.

La descripción
Imagen parcial de un satélite de Amazon Leo en órbita – Amazon Leo

Amazon también tiene que estar preocupada. No sólo porque en este lanzamiento fallido ha perdido 40 satélites de su constelación LEO de acceso a Internet sino porque dos de los cuatro vectores de lanzamiento que tiene contratados, el New Glenn y el Vulcan Centaur, están ahora mismo fuera de servicio. Y son precisamente los que más satélites pueden llevar en cada lanzamiento, 48 y 40 respectivamente.

Así que por ahora sólo puede lanzar en el Ariane 6 y en el Falcon 9, con 36 y 24 satélites por cohete. Y de hecho el lunes 23 está previsto el lanzamiento del cuarto Ariane 6 dedicado a la constelación de los 24 que tiene contratados por ahora.

Otro motivo de preocupación es que hace tiempo que va muy tarde con respecto a las condiciones de la licencia que cubre sus lanzamientos para la constelación, que dice que para el 30 de julio de este año tenían que haber tenido operativos la mitad de los 3.236 que la formarán, lo que vienen siendo 1.618. Y para el 30 de julio de 2029 tiene que haber lanzado todos. En estos momentos sólo tiene 396 satélites en órbita. Pero seguro que «el tito Donald» se lo arregla.

Relacionado,

PUBLICIDAD
